東北電力南山形幹線建設レポート2

間があいてしまいましたが、南山形幹線の建設工事のレポート第2弾をお送りします。

前回訪問したのが7月26日だったので、各所で大きな変化が起きていました。まずは目的地となる西山形変電所から見ていくことにします。

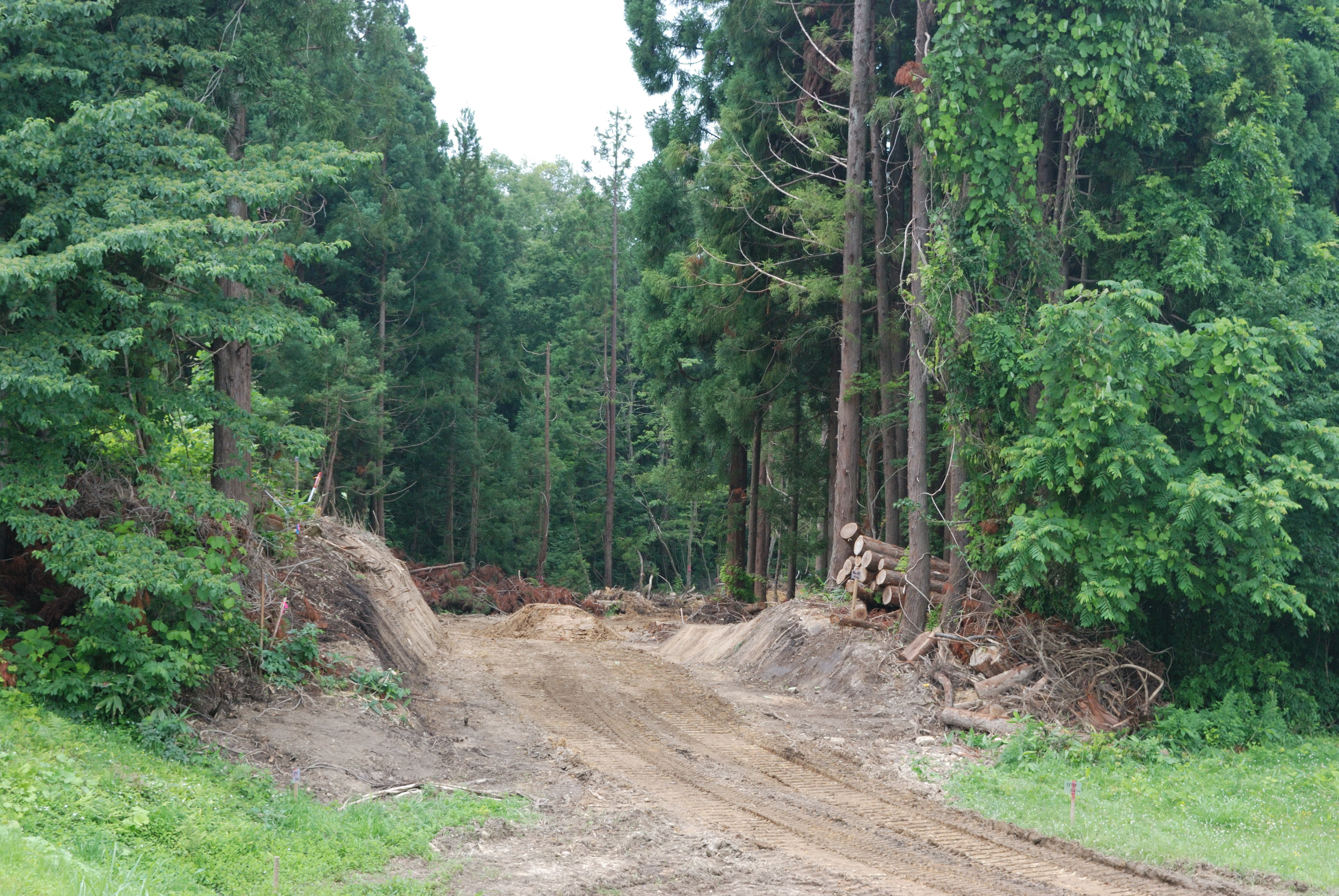

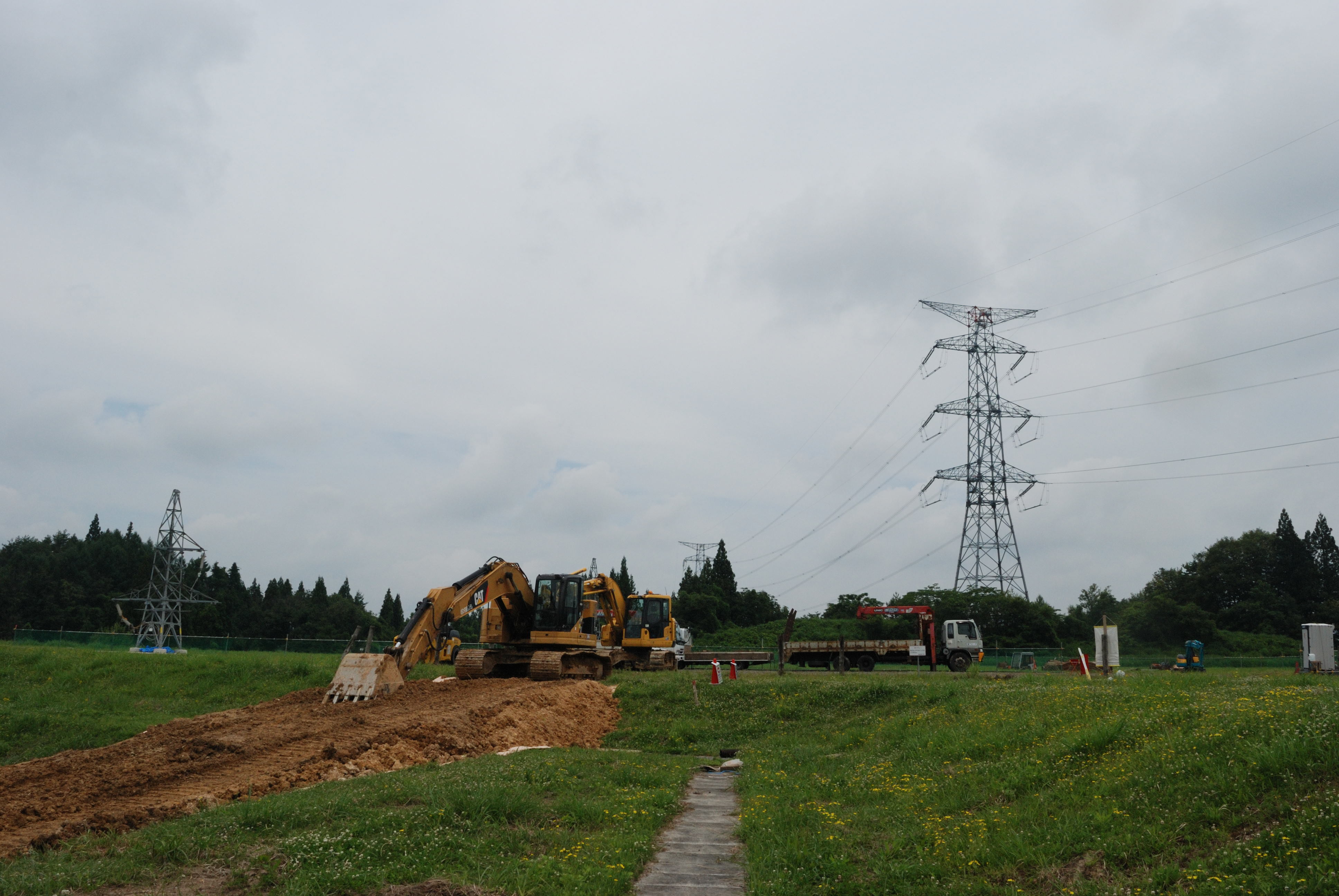

7月時点では変電所の西側で重機が動いていて、林のほうへ向かう道を建設中でした。

DSC_0317

DSC_0321

9月26日現在、道の建設は完了したようです。また一段下の平場には正方形の区画ができていて、おそらく南山形幹線最終鉄塔がここに建つことでしょう。

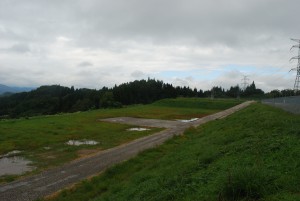

DSC_0112

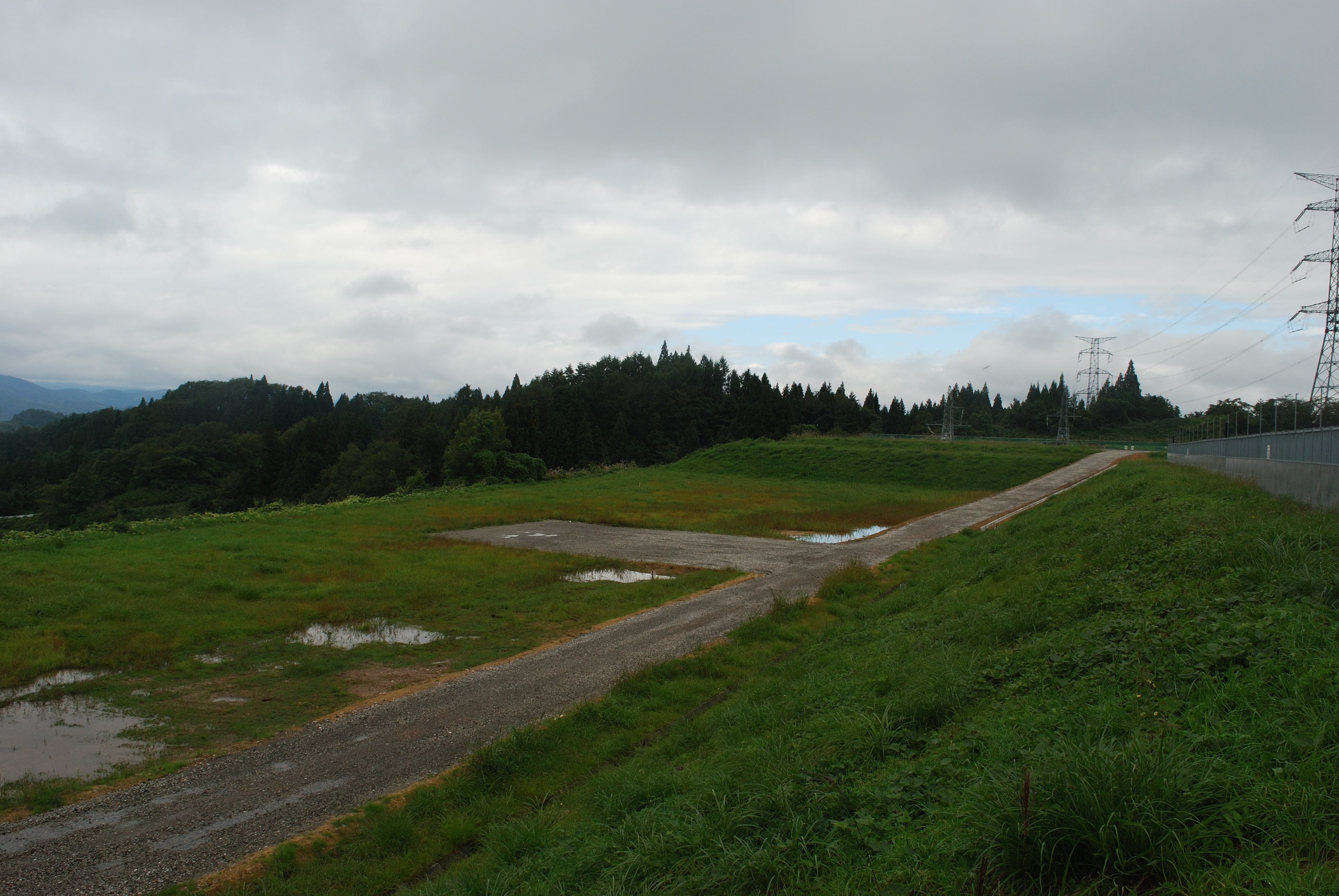

DSC_0113

西山形変電所から南に少し行ったところにある山形県道17号線沿いでは、いくつもの鉄塔が建設されている真っ最中であり、着手の早かったNo.44鉄塔は既に完成していました。直前に見たのが7月26日でしたが、あっという間に完成したようです。

DSC_0129

2015/06/14

DSC_0334

2015/07/05

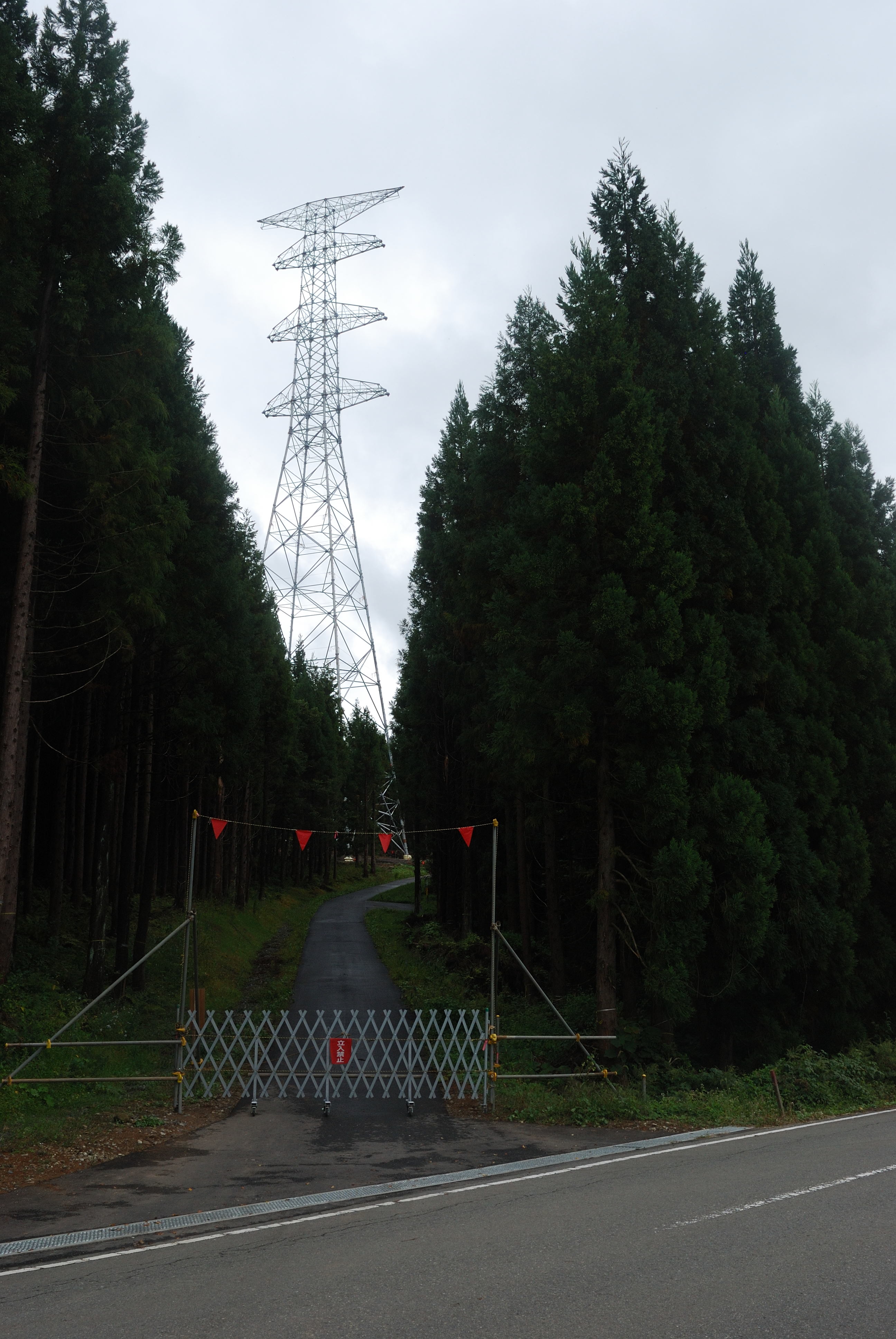

DSC_0164

2015/09/26

完成したNo.44鉄塔から県道を県民の森方向へ移動した場所では、県道脇でNo.45鉄塔の建設がされていました。こちらは7月26日時点で基礎の工事がなされているのを記録していますが、足元が完成してからは速いようです。ちょうど腕金が接続される部分を水平に繋ぐ材を取り付けているところでした。

DSC_0652

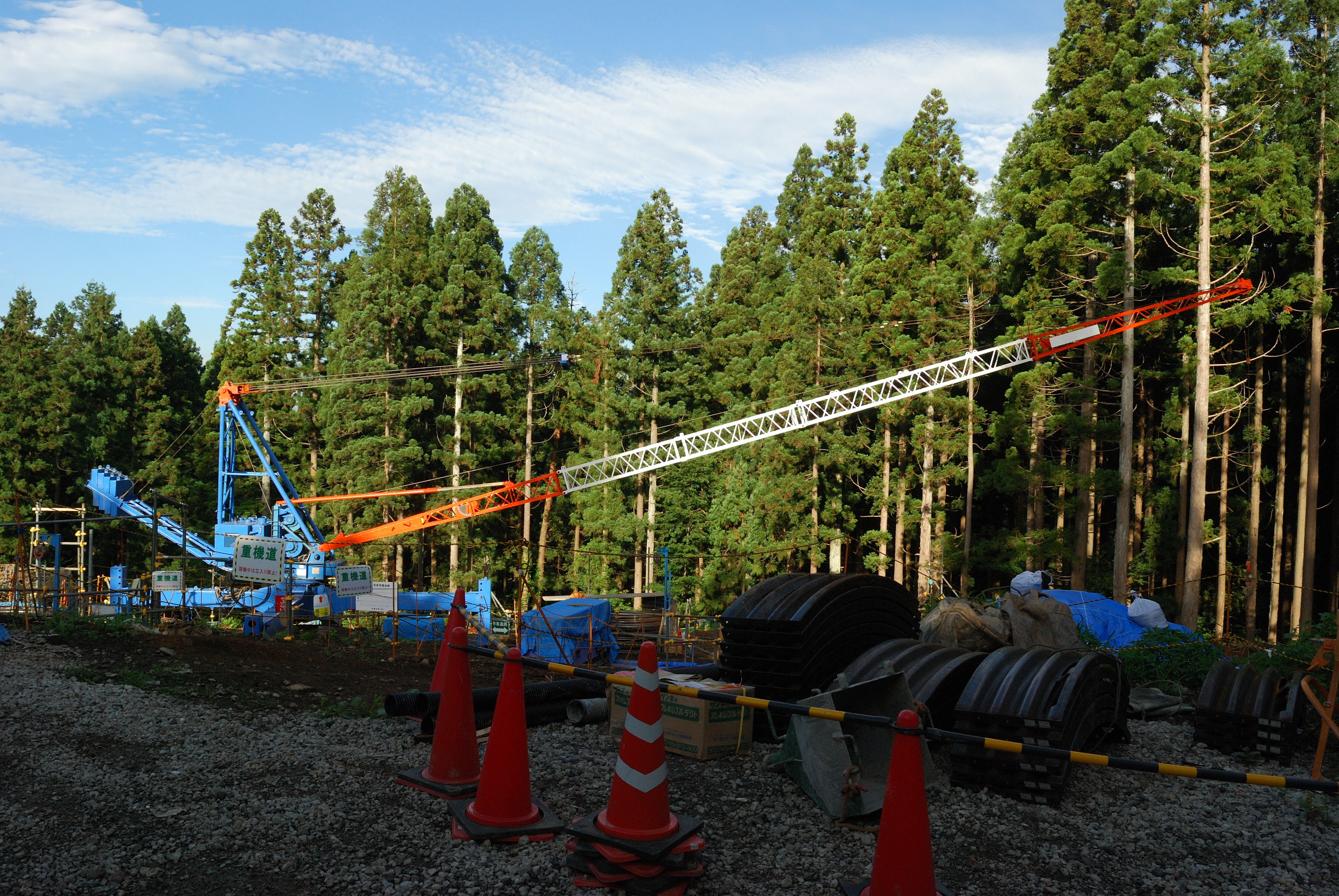

2015/07/26

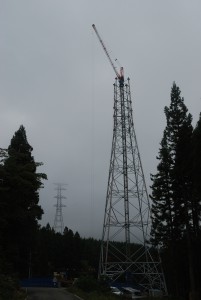

DSC_0126

2015/09/26

4辺を結ぶ山形鋼がまとめてクレーンで吊り上げられていきます。

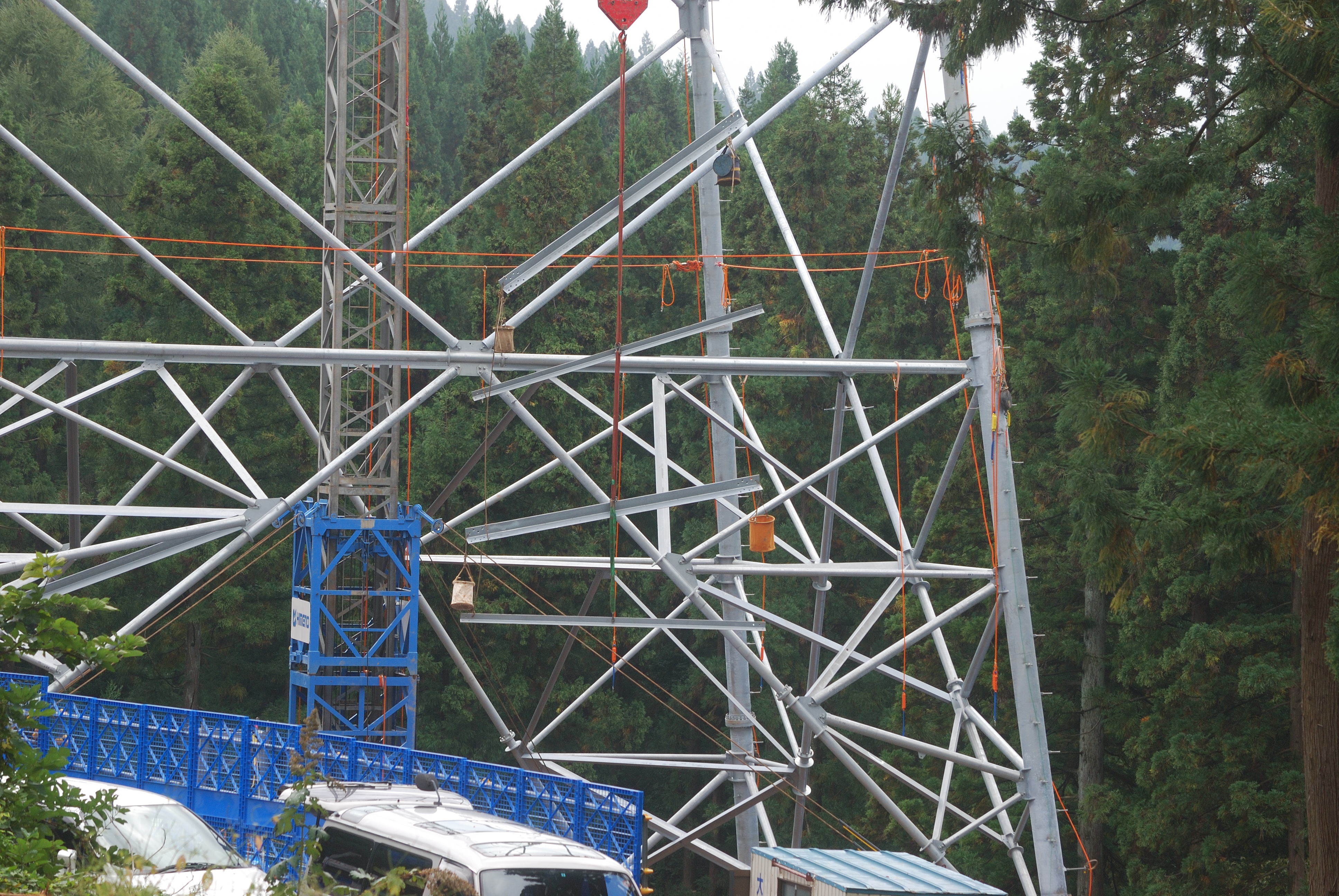

DSC_0138

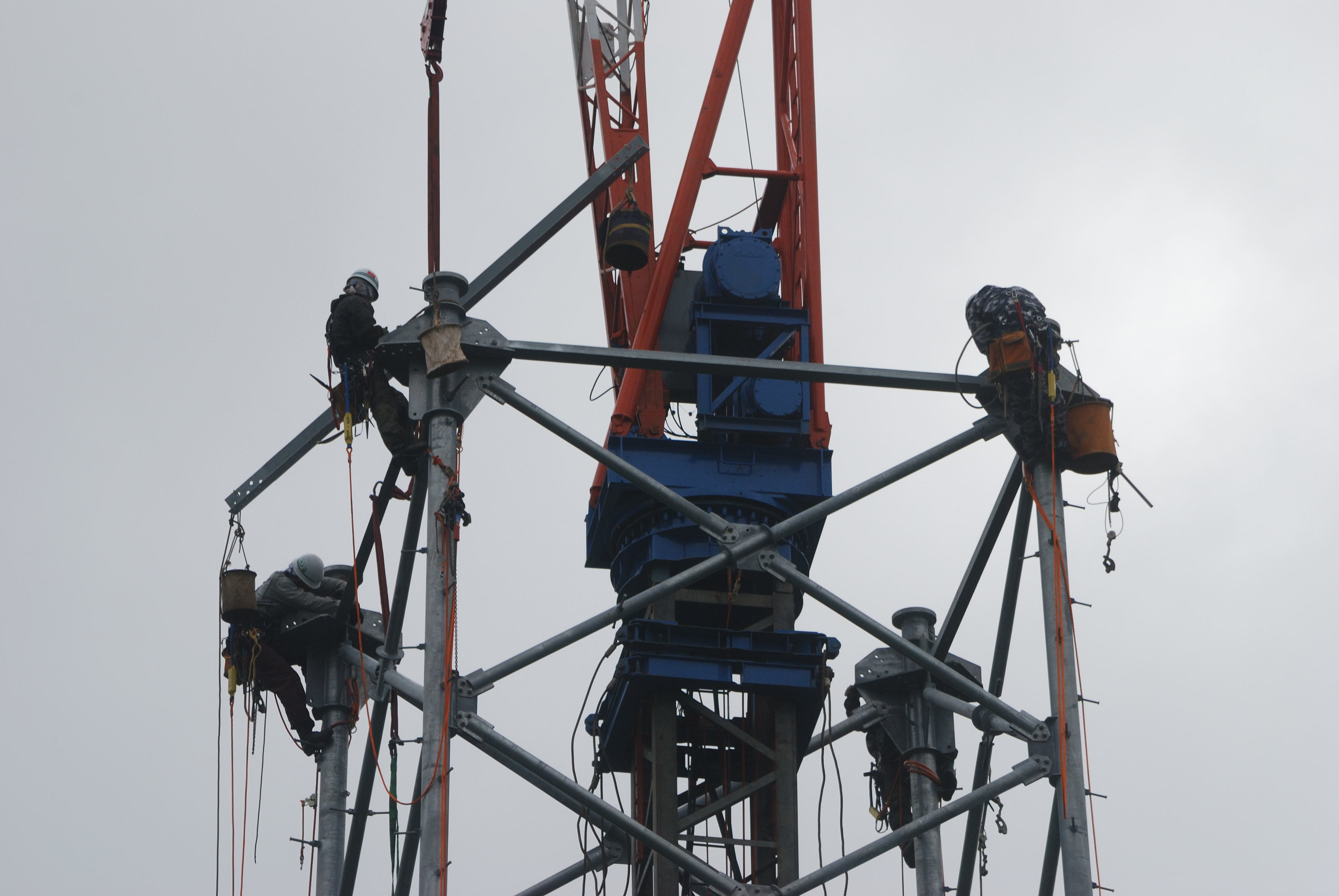

上部で待機していた作業員の方たちが、手際よくボルトを締めて固定を完了させていました。

DSC_0160

場所は変わって、起点の朝日幹線No.267鉄塔がある上山市です。ここでは南山形幹線No.1鉄塔が建設されている様子を確認することができました。後ろに見えているのは朝日幹線No.278鉄塔です。

DSC_0189

奥にはNo.267鉄塔が見えましたが、分岐に伴う工事や建て替えの準備などがなされいえる様子は遠方からでは確認できませんでした。いずれ大きな動きがあると予想されます。

No.1鉄塔の北側にある前川ダム堤体上からは、建設中のNo.1~3の鉄塔を一目で見渡すことができます。

DSC_0669

2015/07/26

DSC_0168

2015/09/26

面白いのは丘の上にあり下からは近づけないNo.2鉄塔の現場を、望遠レンズで捉えられるということです。9月26日時点は鉄塔の姿は確認できませんでしたが、見えてくるのも時間の問題でしょう。

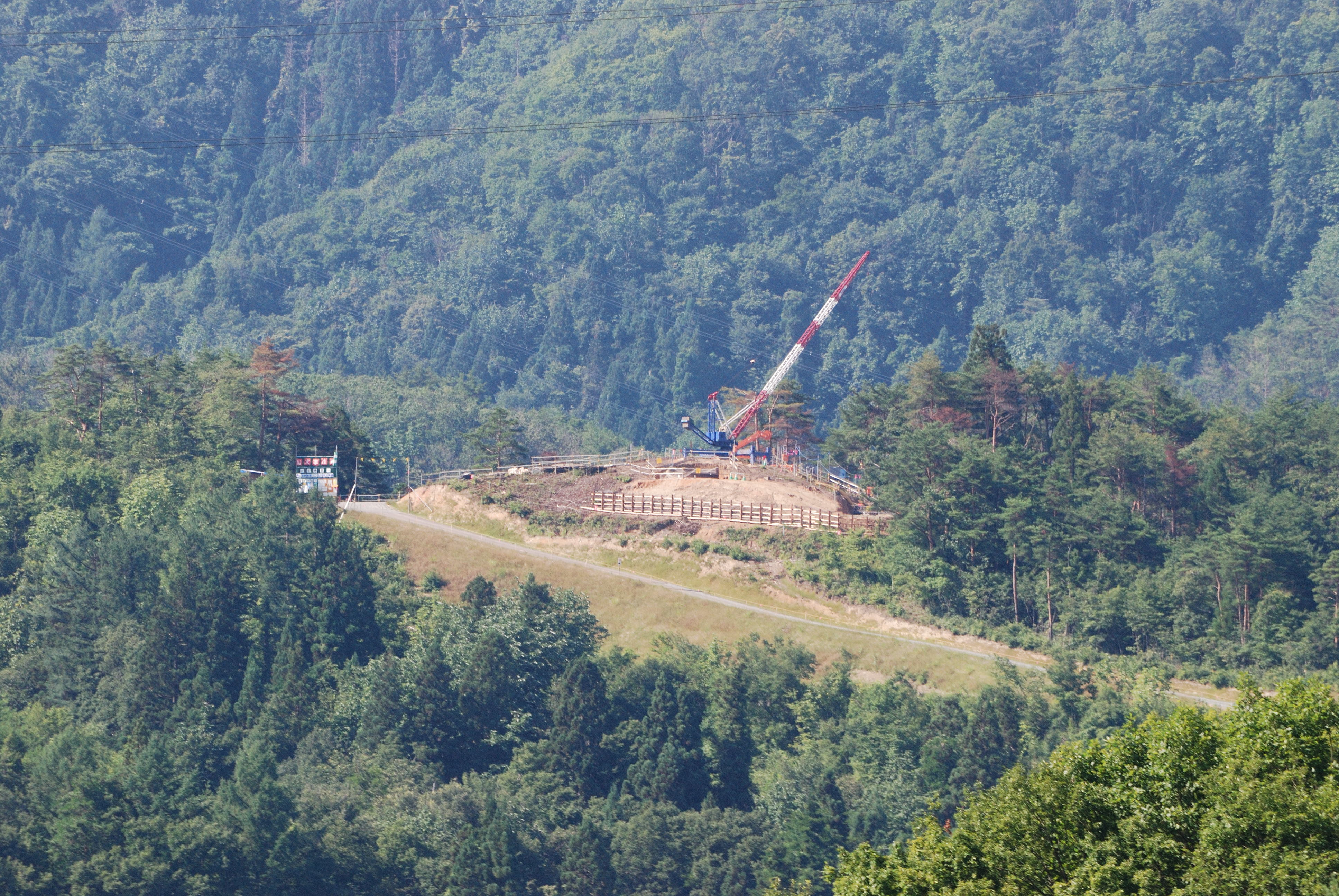

DSC_0667

2015/07/26

DSC_0169

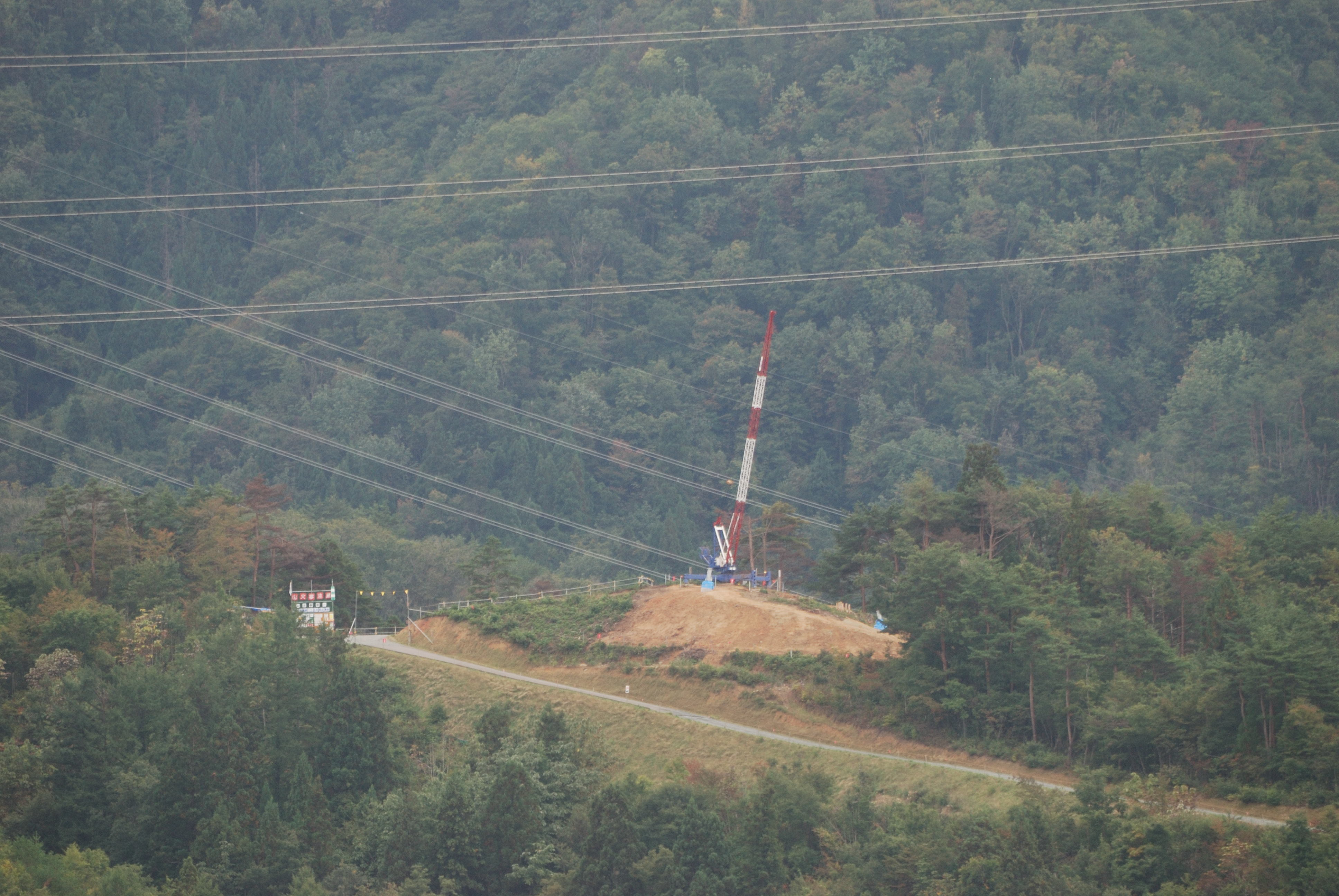

2015/09/26

No.3鉄塔の現場も部材が大量におかれていて、まもなく組み立てが始まりそうでした。

DSC_0664

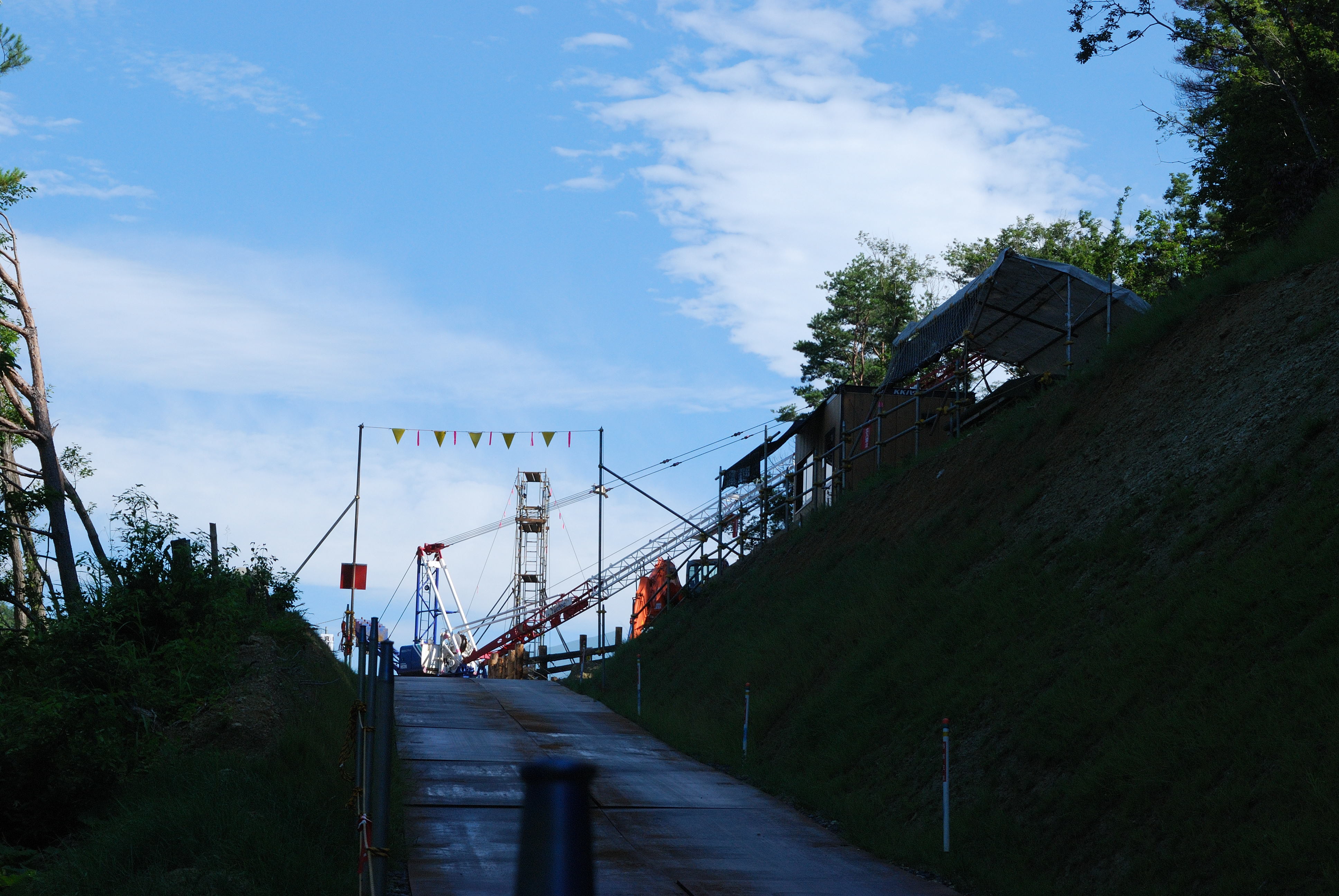

2015/07/26

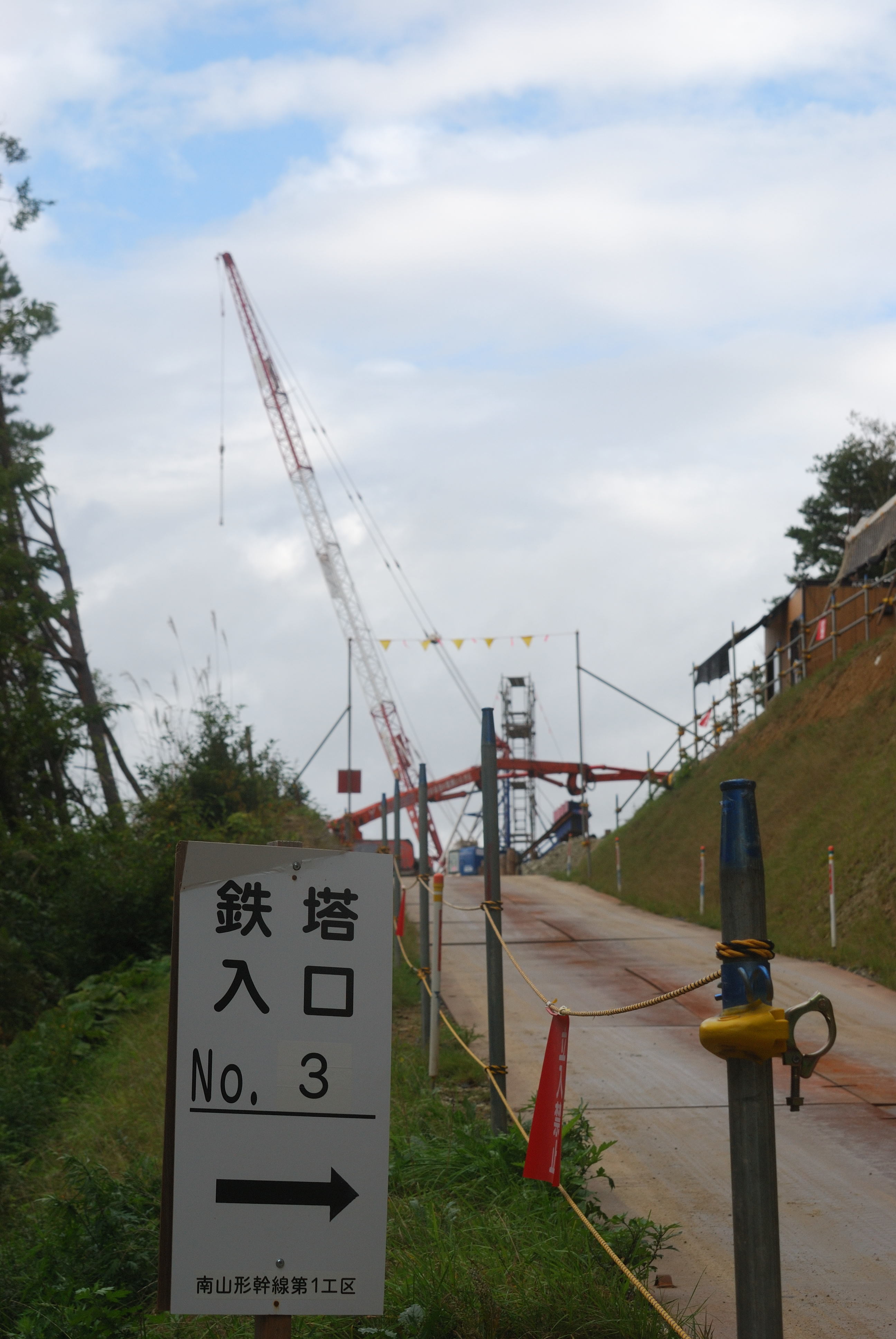

DSC_0176

2015/09/26

6月から追跡を始めた南山形幹線の工事ですが、鉄塔の姿がないところから3カ月半で完成した鉄塔も出てき始めたくらいの進捗スピードです。

これからも大きな見逃しが無いように定期的に見に行こうと考えています。

最後になりますが、南山形幹線が無事完成することを祈って締めの言葉といたします。
